Уход за бетонной плитой мастерской в Сочи

Почему плита трескается после правильной укладки смеси?

Уход за бетонной плитой мастерской в Сочи

Ровная поверхность сразу после укладки не гарантирует, что плита мастерской пройдет первые дни без ранних трещин. Потеря влаги, сквозняк через ворота и преждевременная нагрузка меняют условия твердения. План ухода готовим до бетонирования, а не после появления сетки трещин.

Уход начинается до окончания отделки

По проекту и технологической карте уточняем класс бетона, толщину плиты, условия твердения, тип отделки и момент нарезки швов. Термометром фиксируем температуру воздуха и поверхности, осматриваем сквозняки и прямое солнце. Одного измерения влажности воздуха недостаточно для решения о поливе.

СП 70.13330.2012 применяем к выполнению монолитных работ. Способ ухода выбираем с учетом состава смеси и будущего покрытия: пленка, влажное укрытие или совместимый пленкообразующий состав. Технический лист Sika Antisol WB показывает принцип снижения испарения, но фактический материал согласуют с проектом пола.

Укрытие должно сохранять влажность равномерно

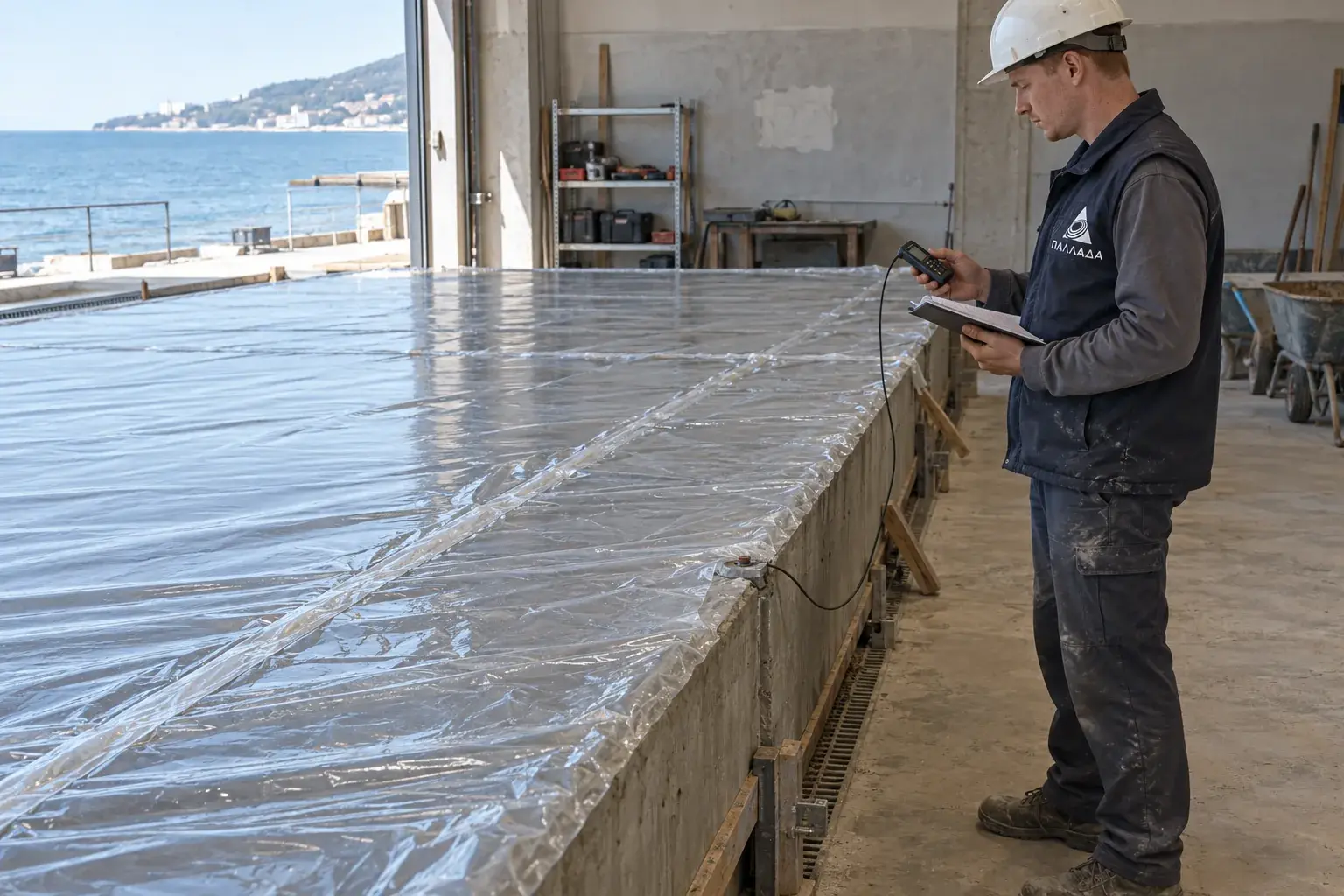

После завершения обработки поверхности укладываем пленку с нахлестом и фиксируем ее без вдавливания в свежий бетон. На открытых воротах защищаем кромки от сквозняка. Если карта предусматривает влажный уход, поддерживаем укрытие влажным без струй, размывающих цементное молочко.

Инфракрасным термометром сравниваем температуру поверхности укрывной пленки по зонам только как признак неравномерного нагрева; температуру самого бетона определяем контактным датчиком в предусмотренной картой точке. Блестящая пленка меняет показание пирометра, поэтому по одному такому снимку допуск к нагрузке не назначаем. Разница условий у середины и холодной кромки требует проверки режима ухода.

Швы и дополнительная работа

Усадочные швы размечаем по проектной сетке и режем в предусмотренное технологической картой окно, когда кромка уже держит рез без выкрашивания, но напряжения еще не дали случайную трещину. Используем резчик с подходящим диском и пылеудалением; глубину и шаг не берем из универсальной статьи.

Отдельной работой может быть защита кромок у въездных ворот до запуска погрузчика. Там ранние ударные нагрузки часто повреждают плиту даже при нормальной прочности поля. Решение по металлическому профилю или ремонту кромки зависит от проектной конструкции.

Перед передачей помещения отделочникам согласуем их материалы с примененным составом для ухода. Пленкообразующая мембрана может мешать сцеплению будущего покрытия, если ее не удалить предусмотренным способом. Этот вопрос решаем до нанесения состава, а не после отслоения финишного слоя. В журнале указываем точное наименование материала и участок его применения.

Когда разрешать следующую нагрузку

По ГОСТ 18105-2018 прочность оценивают по установленной схеме контроля. Лабораторные образцы и при необходимости неразрушающие измерения связывают с конкретной партией и возрастом бетона; календарные «три дня» сами по себе допуск не дают.

В журнале остаются температура, способ и длительность ухода, даты швов, результаты контроля и решение о нагрузке. При ранних трещинах фиксируем их карту и причину до заделки: косметическое заполнение без анализа режима твердения не предотвращает повторение.

Сколько зон контролировать

Для большой плиты выбираем контрольные точки у ворот, окон и в глубине помещения, а не одну удобную точку в центре. Их количество задает технологическая карта и размер захватки. Каждое измерение связываем с временем укладки конкретной зоны, иначе одинаковая температура у двух участков разного возраста не объясняет одинаковую прочность.

В смете ухода отдельно учитываем пленку или состав, крепление кромок, повторные обходы, нарезку и защиту швов. Если кромку ворот усиливают профилем, его нельзя списывать как «расход на бетон»: это отдельный проектный узел с собственной спецификацией и приемкой.

Частые вопросы

Можно ли открыть ворота сразу после укладки?

Сквозняк ускоряет высыхание; режим проветривания согласуют с картой ухода.

Когда резать швы?

В технологическое окно конкретной смеси и плиты, проверяя состояние кромки и проектную схему.

Достаточно ли срока в календаре для погрузчика?

Нет. Нужна требуемая прочность и разрешение по проектному режиму нагрузки.
