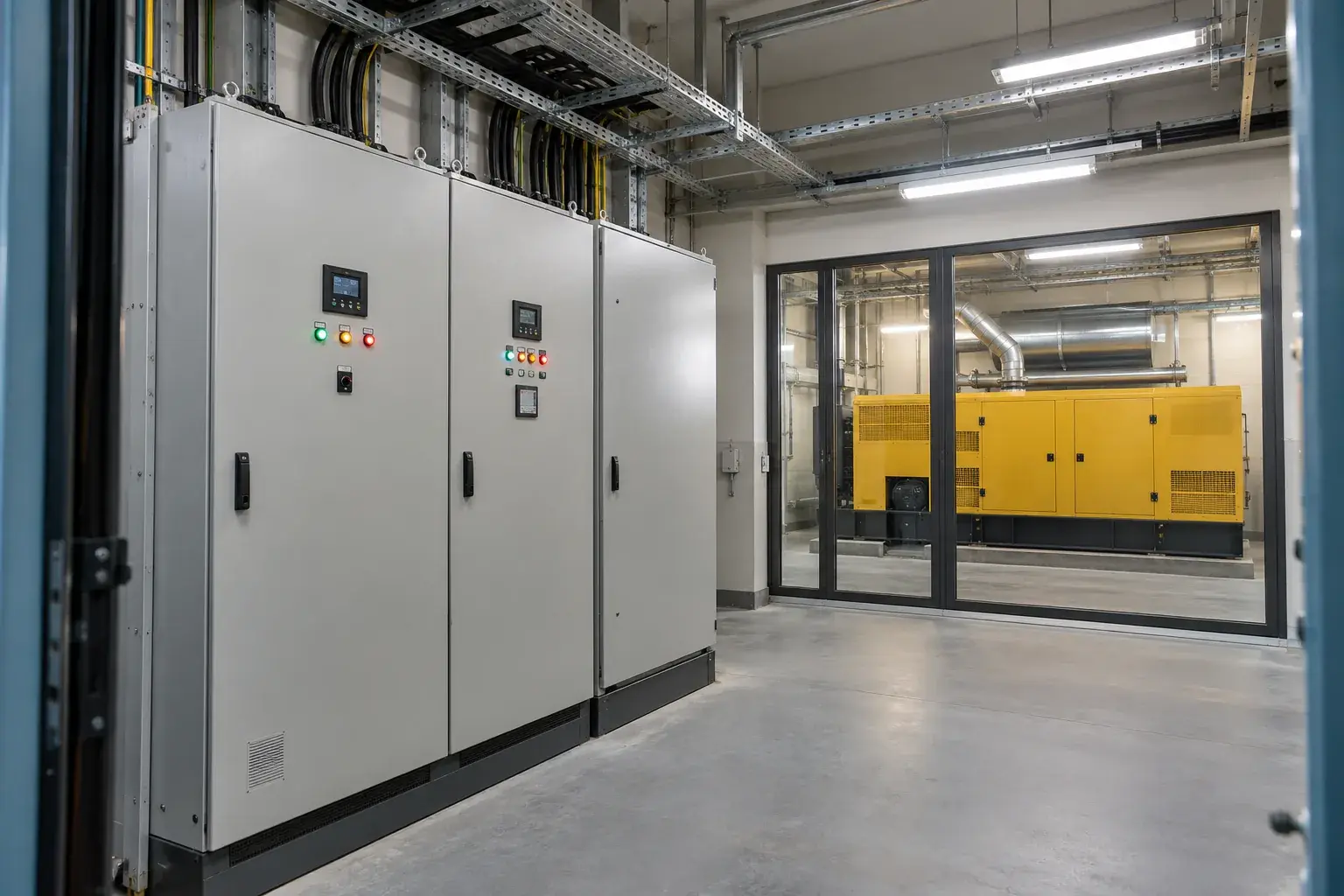

Резервное электроснабжение гостиничного комплекса в Кудепсте
Резервное электроснабжение гостиничного комплекса в Кудепсте

Допустимый перерыв у серверного оборудования и у хозяйственного насоса может различаться. В гостиничном комплексе в Кудепсте сначала составляем перечень потребителей и условия их работы, затем проектируем резервный источник, распределение и управление переключением. Завершаем задачу испытанием потери рабочего питания, перехода на резерв и возврата в исходную схему.
Перечень нагрузок предшествует выбору генератора
Совместно с эксплуатацией выделяем необходимые инженерные системы, технологическое оборудование и связь. Для каждой группы уточняем расчетную мощность, пусковые особенности и допустимый перерыв. Проверяем существующую однолинейную схему, резервные места в щитах и трассы до потребителей. Фактические нагрузки обследуем анализатором параметров сети и токовыми клещами квалифицированного персонала.
По результатам определяем очередность подключения и возможность ограничения второстепенных нагрузок. Для оборудования, требующего непрерывного питания, отдельно рассматриваем ИБП и его согласование с резервным источником. Дизель-генератору нужно время на запуск и выход в рабочий режим; наличие АВР само по себе не означает отсутствия перерыва.
Согласуем силовую схему и команды
Устройство автоматического ввода резерва подбираем под проектные токи, характеристики источников и способ переключения. В руководстве Schneider Electric TransferPacT DOCA0214EN-06 различаются схемы сеть-сеть и сеть-генератор, контроль доступности источников и задержки. Состав функций зависит от исполнения контроллера и установленных модулей, поэтому проверяем комплектность выбранного устройства.
Для генератора согласуем команду запуска, подтверждение готовности, возврат нагрузки и останов после предусмотренного охлаждения. Обрабатываем запрет переключения и другие необходимые внешние сигналы. Уставки и выдержки времени назначаем по проектной логике и документации оборудования. Заводские значения не объявляем обязательными для любой гостиницы.
Монтаж сохраняет доступ к обслуживанию
Размещаем шкафы и резервный источник с учетом строительных условий, обслуживания, вентиляции и отвода выхлопа. Кабельные трассы и проходки согласуем с другими системами. Маркируем рабочие и резервные цепи, проверяем защитные проводники, соединения и механические блокировки. Контроль затяжки выполняем подходящим динамометрическим инструментом по данным изготовителя.
До подачи напряжения проводим предусмотренные осмотры и электрические испытания. Применимость измерителя сопротивления изоляции и порядок отключения чувствительных компонентов определяем по составу установки. Для монтажа учитываем СП 76.13330.2016, а приемо-сдаточные проверки электроустановки соотносим с ГОСТ Р 50571.16-2019. Схема заземления и защиты остается частью проекта объекта.
Испытания разделяем по результату
Руководство TransferPacT различает тест генератора без перевода нагрузки и тест с переключением. Первый подтверждает возможность запуска источника, но не проверяет выполнение самого перехода. Поэтому программу приемки составляем для всей цепочки питания выбранных потребителей, с согласованным окном испытаний.
Фиксируем обнаружение нарушения рабочего источника, запуск резерва, его готовность и подключение нагрузки. Затем проверяем возврат при восстановлении питания и предусмотренное поведение при недоступном резерве. Показания контроллера сопоставляем с измерениями и журналом событий. Несоответствие команды или индикации устраняем до повторного испытания соответствующего режима.
Сдаем исполнительную схему, перечень резервируемых нагрузок, согласованные настройки и протоколы. Персонал получает порядок тестирования, действий при аварийной индикации и вывода оборудования на обслуживание. Такая передача позволяет проверять готовность резервной сети в эксплуатации и сохранять исходную логику переключений.
Частые вопросы
Генератор заменяет ИБП?
Его назначение и время включения отличаются. Необходимость ИБП определяем по допустимому перерыву конкретного потребителя.
Можно резервировать всю гостиницу?
Это зависит от расчетных нагрузок, мощности источника и принятой схемы. Состав потребителей фиксируем до закупки.
Проверка запуска двигателя подтверждает работу АВР?
Нет. Перевод и возврат нагрузки требуют отдельной проверки по программе испытаний.
