Устройство отсечки бетонирования плиты в Сочи

Устройство отсечки бетонирования плиты в Сочи

Устройство отсечки бетонирования плиты в Сочи

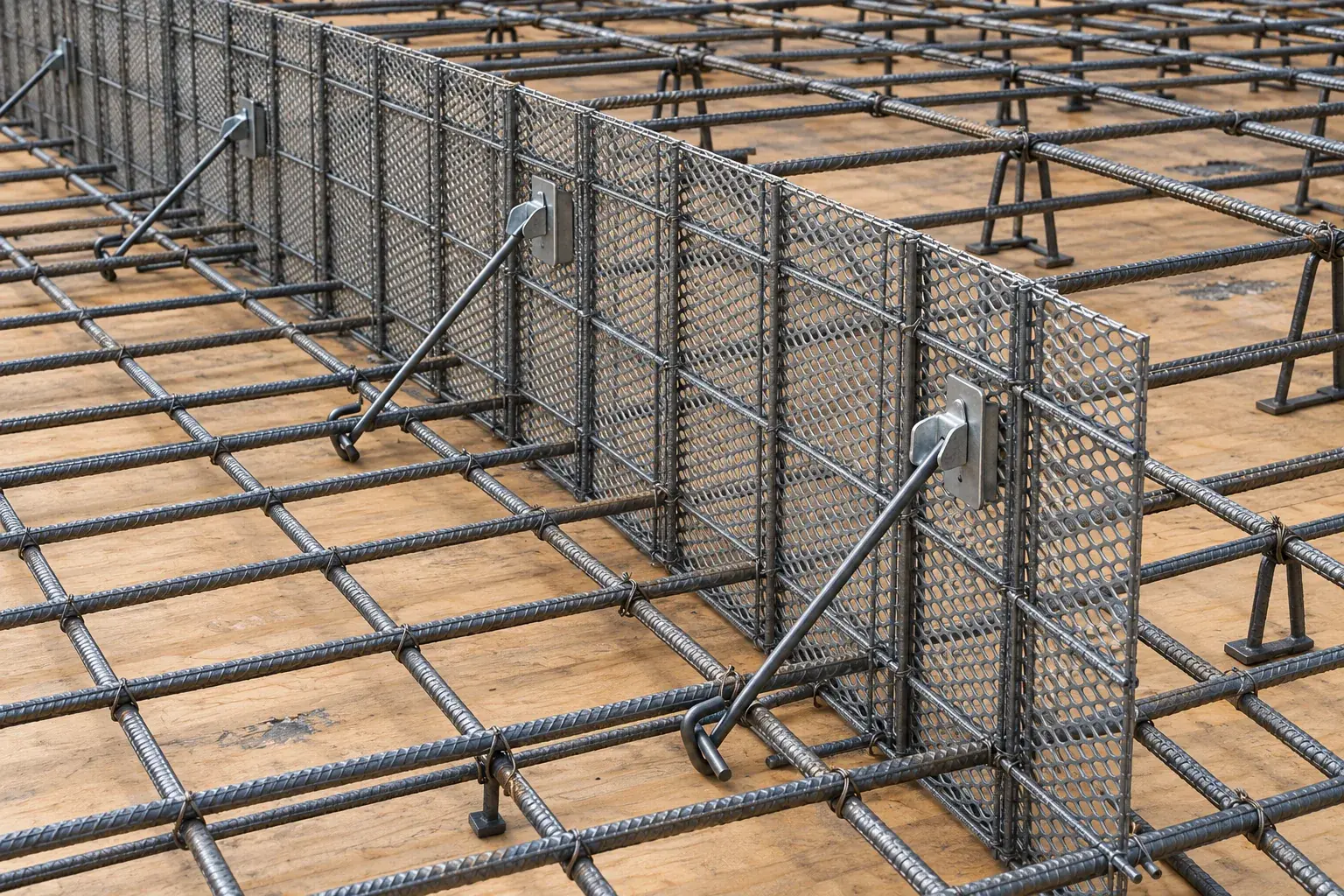

Место остановки бетонной заливки нужно подготовить до подачи смеси. В плите нового технического корпуса в Сочи рассматриваем несъемную сетчатую отсечку Stremaform: она удерживает смесь между захватками и остается в конструкции. Расположение рабочего шва, арматуру и передачу усилий задает проект. На площадке собираем именно этот узел, не назначая удобную бригаде границу вместо проектной.

Рабочий шов начинается с чертежа

Перед монтажом сопоставляем разбивочные оси, отметку плиты, выпуски арматуры и очередность захваток. Лазерным нивелиром переносим высоты, рулеткой проверяем положение отсечки. В ведомости отдельно фиксируем длину шва в метрах, высоту элемента в миллиметрах и выбранную систему обратного крепления. Длину поставляемых секций сверяем с раскладкой, а не принимаем за длину всей захватки.

Stremaform состоит из просечно-вытяжного металла, связанного со стальной сеткой. Такая поверхность формирует шероховатую границу бетонирования. Сама сетчатая отсечка не становится гидроизоляцией. Если шов должен удерживать воду, проект предусматривает отдельное уплотнение и совместимое исполнение элемента.

Распорки работают до набора прочности

Изготовитель предлагает разные варианты обратного крепления, включая систему без сварки. Для нее проверяем тяги с петлей, страховочные стержни и эксцентриковые зажимы по монтажной схеме. Недостающую деталь не заменяем вязальной проволокой: связь, способная удержать пустую сетку, может не воспринять давление свежего бетона.

Опору под отсечку и окончания у защитного слоя собираем до того, как верхняя сетка закроет доступ. При необходимости используем ручной инструмент и разрешенный проектом способ подрезки. Не перерезаем проходящие рабочие стержни, чтобы подогнать панель. Проверяем вертикальность, примыкания и места прохода арматуры; сохраняем фотографии скрываемых соединений для приемки.

Подачу смеси согласуем с креплением

В инструкции обратного крепления Stremaform приведена высота укладываемого слоя не более 500 мм для послойного уплотнения. Там же предусмотрено расстояние вибратора от отсечки не менее 30 см и исключен прямой контакт с элементом. Это условия конкретного решения изготовителя, а не универсальные параметры любого рабочего шва.

Бетонирование начинаем у точек закрепления обратных тяг и продолжаем в направлении отсечки, как показано в руководстве. Темп подачи увязываем с допускаемым давлением и проектом производства работ. Мастер наблюдает за панелью и креплениями во время подачи: заметное перемещение нельзя исправлять дополнительным давлением смеси. При отклонении подачу прекращаем и разбираемся с причиной.

Перед второй захваткой проверяем границу

Организацию монолитных работ и их приемку сверяем с применимой редакцией СП 70.13330.2012. Монтажная схема изготовителя дополняет проект, но не определяет за конструктора положение и несущую способность шва. Европейские ссылки из каталога также не заменяют российскую проверку конструкции.

После первой заливки осматриваем доступную поверхность, устраняем загрязнения и готовим следующую захватку по проектной технологии. Для приемки нужны совпадение положения и отметок, сохраненная арматура, закрепленная отсечка и оформленные скрытые работы. Планировать приемку удобнее до вызова бетононасоса: тогда соединения еще видны, а исправление не требует разбирать соседние элементы.

Частые вопросы

Сетчатая отсечка заменяет гидрошпонку?

Нет. Удержание бетонной смеси и герметичность рабочего шва - разные задачи; уплотнение выбирают отдельно.

Можно приварить тяги к любой арматуре?

Возможность сварки и места соединений должны быть предусмотрены проектом. Есть специальные варианты крепления без сварки.

Нужно ли снимать сетку перед следующей заливкой?

Это несъемная система. Подготовку поверхности и следующую захватку выполняем по принятому проектному узлу.
