Монолитный корпус сервисного центра с полимерной опалубкой в Адлере
Монолитный корпус сервисного центра с полимерной опалубкой в Адлере

Ручная сборка опалубки помогает организовать работу там, где кран занят другими операциями, но малый вес панели не отменяет расчет давления бетонной смеси. Для нового сервисного центра в Адлере связываем легкую разборную систему с возведением всего железобетонного корпуса. Проверяем не только удобство перестановки щитов, но и геометрию, устойчивость, армирование и условия распалубки.
Планируем оборот панелей вместе с конструкцией
По проекту определяем размеры стен, колонн, проемов и перекрытий. На площадке геодезическими приборами проверяем разбивку осей и отметки основания. Составляем раскладку панелей и очередность захваток. Легкая система удобна не для любого элемента: нестандартную высоту, сложное примыкание или тяжелую нагрузку рассматриваем отдельно.
В инструкции PERI DUO изучаем область стандартной комплектации и правила сочетания элементов. Опалубка из технополимера остается временной конструкцией, которую снимают после достижения предусмотренных условий. Не путаем ее с несъемными теплоизоляционными блоками. Пределы давления для стен и колонн различаются, поэтому нельзя переносить режим одного элемента на другой только из-за одинакового внешнего вида щитов.
Принимаем собранную форму до закрытия
Осматриваем панели, соединители и места установки стяжек. Изношенную или поврежденную деталь выводим из работы, проверяя пригодность по документации системы. Для DUO используем предусмотренные соединители и инструмент. Изготовитель описывает ручную установку соответствующих замков; привычный удар тяжелым молотком не является универсальным способом дожать соединение.

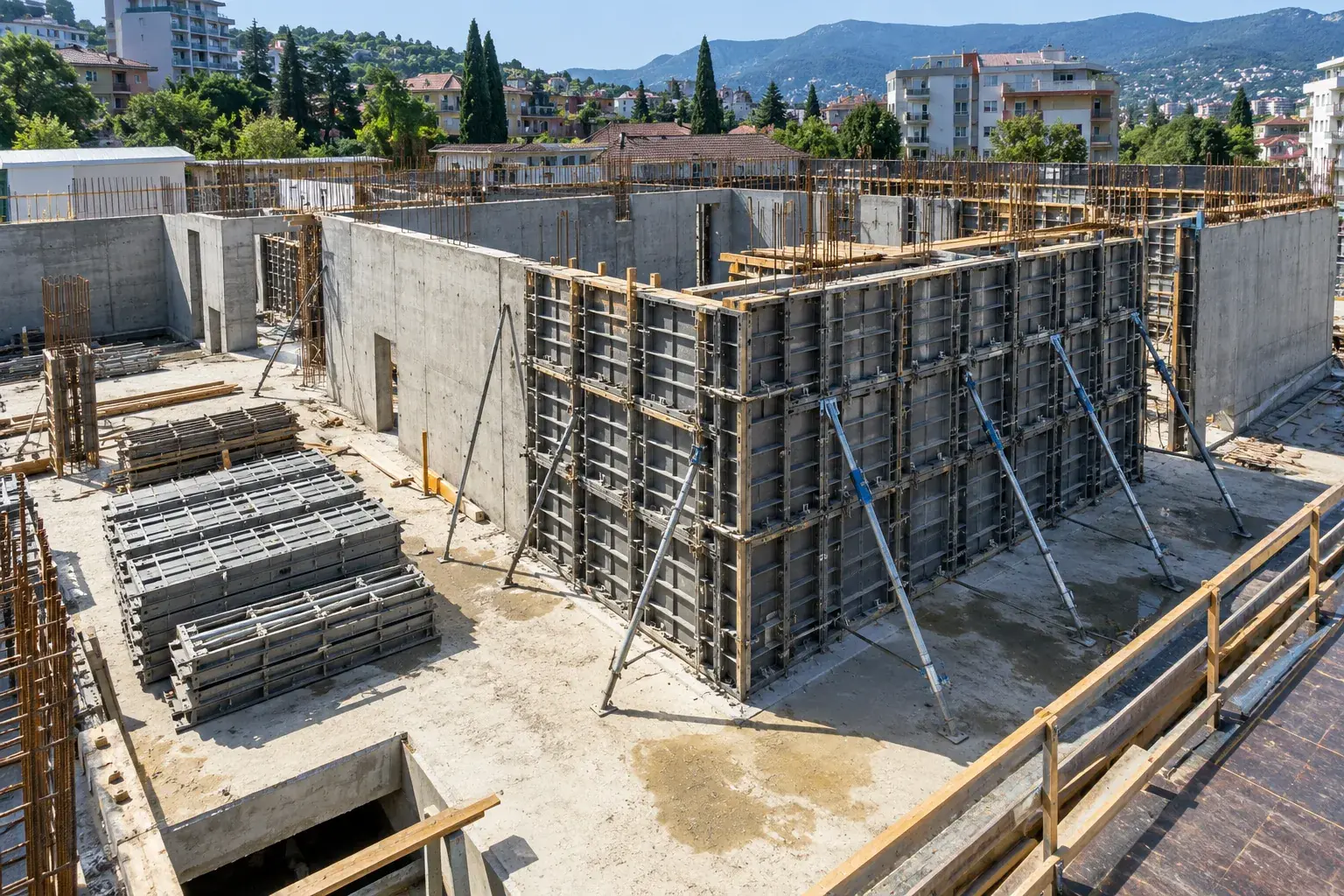

Контролируем подкосы, их основания, стяжки, рабочие площадки и ограждения. Геометрию проверяем нивелиром, рулеткой и отвесом либо подходящим геодезическим прибором. До закрытия формы принимаем армирование, защитный слой и закладные. К организации монолитного строительства применяем СП 70.13330.2012, сверяя действующие изменения и область документа. Заводская инструкция дополняет проект производства работ, но не заменяет его.
Подачу смеси согласуем с возможностями системы
В программе бетонирования связываем свойства смеси, высоту захватки, последовательность подачи и допустимое давление на форму. Проверяем документы партии и предусмотренные показатели бетонной смеси. Нельзя ускорять заполнение только потому, что соседняя захватка готова: давление зависит от фактических условий, а не от темпа работы крана.
Подаем и уплотняем смесь согласованным способом, применяя подходящий глубинный вибратор. Наблюдаем за соединениями и положением формы из безопасной рабочей зоны. При раскрытии стыка или смещении сначала прекращаем опасную операцию и устанавливаем причину. Дополнительный случайный подкос не заменяет проверку схемы, если нагрузка уже вышла за расчетные условия.
Распалубку подтверждаем результатами контроля
Организуем уход за бетоном и ведем записи по захваткам. Контроль прочности связываем с ГОСТ 18105-2018 и принятой программой испытаний. Разрешение снять форму зависит от подтвержденного состояния конструкции и дальнейшей нагрузки. Внешне затвердевшая поверхность сама по себе не показывает готовность перекрытия или стены к следующему этапу.
После распалубки проверяем геометрию и поверхность, фиксируем выявленные дефекты. Решение о ремонте принимаем по их характеру и влиянию на конструкцию. Панели очищаем и осматриваем перед следующим оборотом, сохраняя рабочие поверхности и соединения. Для строительства монолитного сервисного корпуса выезжаем на площадку в Адлере, согласуем проектные решения и последовательность работ от основания до приемки железобетонной части.
Частые вопросы
Легкую опалубку можно собирать без подкосов?
Устойчивость обеспечивают предусмотренные элементы расчетной схемы.
Режим заполнения стены подойдет для колонны?
Допустимые условия проверяют для конкретного применения системы.
Форму снимают по заранее назначенному числу дней?
Решение связывают с прочностью и условиями дальнейших работ.
