Монолитное строительство зданий

Монолитный подземный корпус с технологией top-down в Лоо

Монолитный подземный корпус с технологией top-down в Лоо

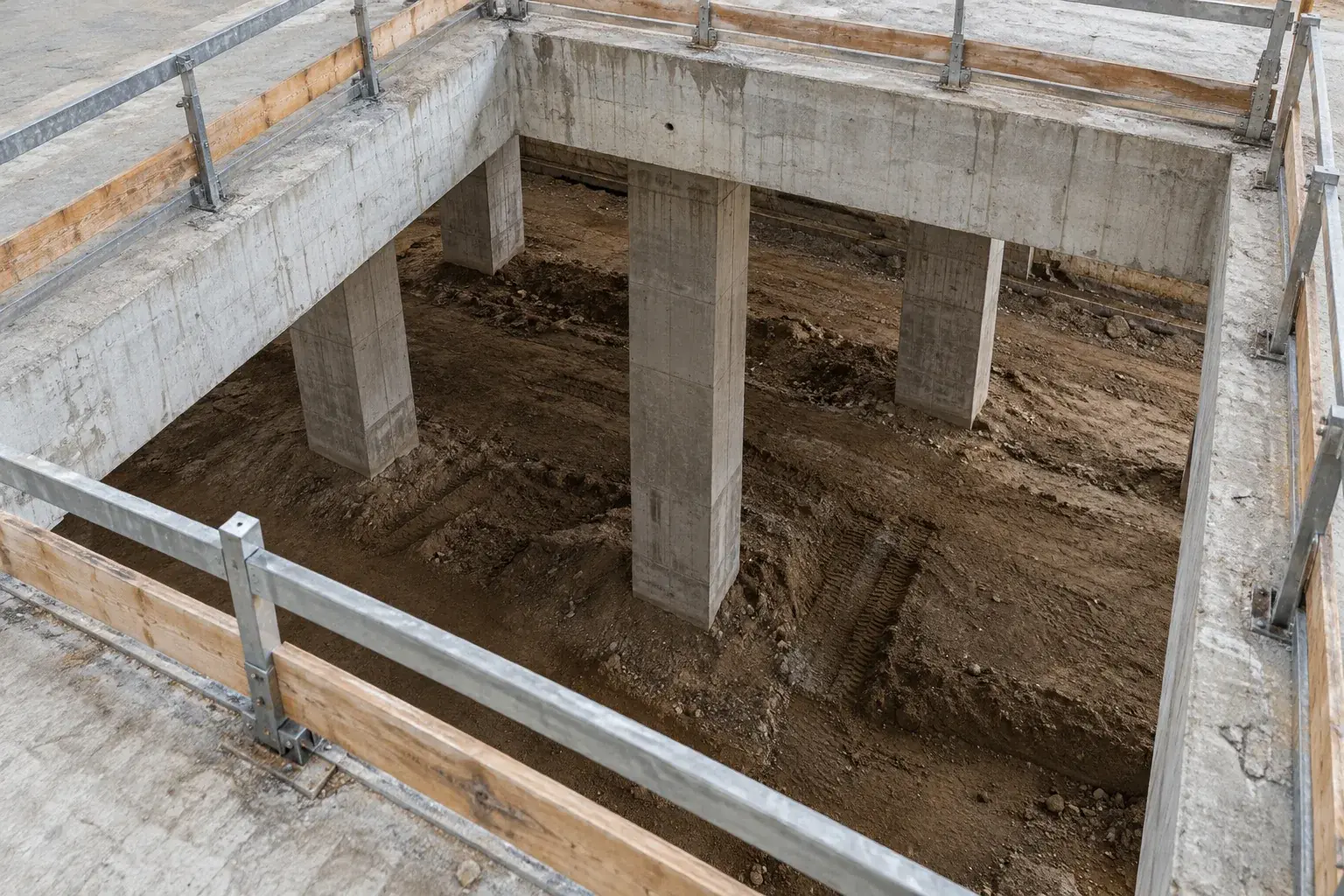

Монолитный подземный корпус с технологией top-down в Лоо

При строительстве подземной части общественного здания рядом с действующей застройкой важно контролировать не только готовый каркас, но и каждую промежуточную стадию. Метод top-down позволяет вести разработку грунта под уже выполненными перекрытиями. Для такого корпуса в Лоо сначала согласуем ограждение, опоры и последовательность монолитных работ, затем увязываем подачу материалов и контроль перемещений.

Схема меняется после каждой захватки

До начала работ выезжаем на площадку, изучаем инженерные изыскания, положение соседних фундаментов и коммуникаций. Геодезической съемкой фиксируем исходные отметки и точки наблюдения. С расчетчиком проверяем, как ограждение воспринимает давление грунта и воды, когда очередное перекрытие сможет включиться в работу и какие нагрузки допустимы на верхней плите.

Основанием производства становится проект с последовательностью раскрытия уровней и устройством временных опор. Расчет постоянного железобетона рассматриваем по СП 63.13330.2018, организацию земляных и фундаментных работ - по СП 45.13330.2017. Для промежуточной стадии нельзя использовать расчетную схему полностью завершенного здания: соединения и распорные диски еще могут не работать так, как предусмотрено в эксплуатации.

Ограждение и каркас имеют разные функции

Возможное решение ограждения - железобетонная стена в грунте. В техническом описании BAUER для такой конструкции различаются разработка панели под поддерживающей суспензией, установка арматурного каркаса и бетонирование снизу с вытеснением раствора. Противофильтрационная завеса из другого материала не становится несущей стеной только из-за похожей технологии проходки.

На площадке контролируем геометрию панелей, швы, расположение временных стоек и выпусков. После выполнения верхнего уровня организуем разработку через технологические проемы в предусмотренной очередности. Проемы сохраняют ограждения и безопасные маршруты; их размер и положение увязываем с армированием. Случайно расширять отверстие ради удобства погрузчика нельзя: это меняет работу плиты и требует проектного решения.

Подбираем опалубку для стесненного уровня

Под готовым перекрытием ограничены высота и возможность использовать кран. Поэтому размеры и массу элементов проверяем до комплектации. В рекомендациях PERI по top-down отдельно рассматриваются легкие системы DUO и SOLO, а также необходимость расчетной анкеровки при одностороннем бетонировании. Монтажная доступность здесь так же важна, как площадь щитов.

Давление свежей смеси передаем через предусмотренные рамы и анкеры. Обычный телескопический подкос для выверки не заменяет силовую опору. До бетонирования проверяем крепления, закладные, защитный слой и доступ вибратора; темп подачи согласуем с расчетом опалубки. Используем геодезические приборы, измеритель защитного слоя и контрольные образцы бетона. Распалубку и дальнейшую разработку связываем с подтвержденной прочностью, а не с привычным количеством дней.

Наблюдаем конструкцию до завершения подземной части

Результаты геодезического контроля сопоставляем с проектными критериями и исходным состоянием соседних объектов. При отклонении сначала останавливаем зависимую операцию и привлекаем проектировщика. Ускорение бетонирования или добавление случайной распорки не является самостоятельным исправлением причины. Контроль продолжаем при переходе между уровнями, когда схема передачи усилий меняется.

Приемку железобетонных работ организуем с учетом СП 70.13330.2012 и действующих положений его изменений. Оформляем скрытые узлы, фактическую геометрию, прочность и исполнение швов. Отложенные до следующего срока положения не выдаем за уже вступившие требования. Заказчику передаем исполнительную документацию и ограничения доступа, чтобы последующие инженерные работы не повредили важные участки каркаса или гидроизоляции.

Частые вопросы

Перекрытие можно сразу загрузить складом материалов?

Только в пределах разрешенной для фактической стадии нагрузки.

Стена в грунте всегда заменяет внутреннюю стену подвала?

Это определяет проект: ограждающая и постоянная несущая функции могут различаться.

Достаточно наблюдать только за новым корпусом?

В программу контроля включают также окружающую застройку и коммуникации, на которые способны повлиять работы.
