Монолитная лестница гостиницы в Адлере

Как залить монолитную лестницу без разницы высот ступеней и раковин в бетоне?

Монолитная лестница гостиницы в Адлере

Ровная монолитная лестница начинается с разбивки отметок чистых полов обоих этажей. На объекте измеряем полный подъем, толщину будущих покрытий и место площадки, после чего выставляем опалубку и арматуру по проекту. Бетон укладываем с контролем уплотнения, а высоты ступеней проверяем до и после распалубки.

Чистый пол меняет геометрию первой ступени

Лазерным нивелиром снимаем отметки нижнего и верхнего чистого пола. Если считать только по черновому бетону, финишное покрытие сделает первую и последнюю ступень разными. Размечаем положение площадки, ширину марша и опорные зоны; сверяем проем, закладные и место будущих ограждений.

Шаблоном проверяем одинаковую высоту подступенков по всей длине. Но окончательные размеры берем из проекта: геометрия эвакуационного пути связана с назначением здания и отделкой. Ошибку разбивки дешевле исправить до бетонирования, чем срубать готовую ступень.

Проверка высоты подступенка

Расчетный пример: расстояние между чистыми полами 3,06 м, проектом предусмотрено 18 одинаковых подъемов. Высота одного подъема равна 3,06 / 18 = 0,17 м, или 170 мм. Это арифметика для проверки разбивки, а не рекомендация назначать 18 ступеней любой гостинице.

Условный объем бетона тоже считаем по рабочей геометрии: площадь наклонной плиты и объем клиньев ступеней складываются отдельно. Для закупки нужны чертеж с толщиной плиты и ведомость опалубки; подстановка общей площади марша в кубатуру без сечения дает ошибку. Фактический расход фиксируют по накладным и укладке.

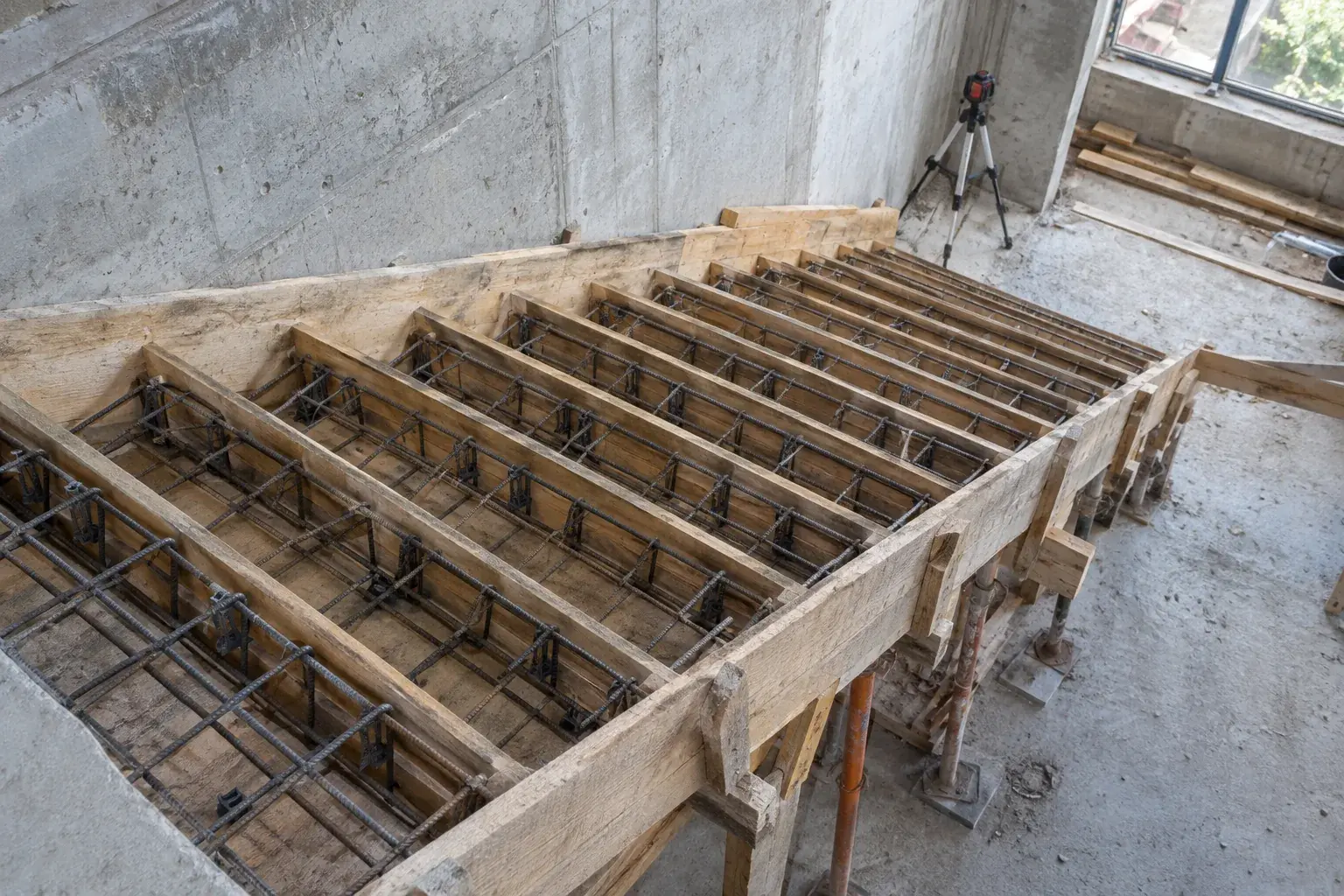

Опалубка и арматура до подачи смеси

Ставим жесткие боковые щиты и подступенки, подпорки рассчитываем под массу смеси и рабочую нагрузку. Рулеткой и лазером проверяем ось и горизонт площадки; диагонали помогают увидеть перекос. Щели, через которые вытечет цементное молочко, закрываем до укладки.

Арматуру вяжем по рабочему проекту, ставим фиксаторы защитного слоя, проверяем анкеровку у площадок и выпусков. Диаметр, шаг и класс стали не выбираем по типовой статье. СП 63.13330.2018 относится к расчету железобетона, а СП 70.13330.2012 - к выполнению и приемке таких работ.

ПроверяемИнструмент или способРешение
Отметки чистых половЛазерный нивелирКорректируем первую и последнюю ступени
Геометрия опалубкиШаблон, рулетка, диагоналиУстраняем разбег подступенков
Арматура и фиксаторыОсмотр до заливкиИсправляем защитный слой

Укладка бетона и дополнительные работы

Перед бетонированием очищаем опалубку, контролируем положение арматуры и закладных, согласуем перерыв подачи смеси. Бетон укладываем последовательно, уплотняем глубинным вибратором без ударов по арматуре и щитам. Если смесь выходит через шов щита, останавливаемся и устраняем проблему, иначе появятся раковины.

После укладки защищаем конструкцию от быстрого высыхания и преждевременной нагрузки. Отдельно могут потребоваться закладные под ограждение, технологические проемы, усиление примыкания к площадке и подготовка под нескользкую отделку. Все эти узлы решаем до подачи смеси.

Когда лестницу можно принимать

Распалубку выполняем после достижения требуемой прочности по проекту и технологии производства работ. Снова промеряем ступени, площадку, кромки и места анкеровки ограждения. Локальные раковины оцениваем по глубине и расположению: косметическая затирка не может скрыть серьезный дефект несущей части.

В исполнительной документации остаются скрытые работы по арматуре, данные смеси, условия ухода и результаты контроля. Приемка опирается на проектную геометрию и прочность, а не на ровную фотографию после отделки.

Частые вопросы

Почему первая ступень часто отличается по высоте?

При разбивке забывают толщину будущих чистых покрытий на этажах. Считаем отметки от готовых полов.

Можно ли подобрать арматуру по похожей лестнице?

Нет. Диаметр, шаг и анкеровку берем из расчета и рабочего проекта конкретной конструкции.

Когда снимать опалубку?

После достижения прочности, установленной проектом и технологией работ; календарный день сам по себе не подтверждает готовность.
