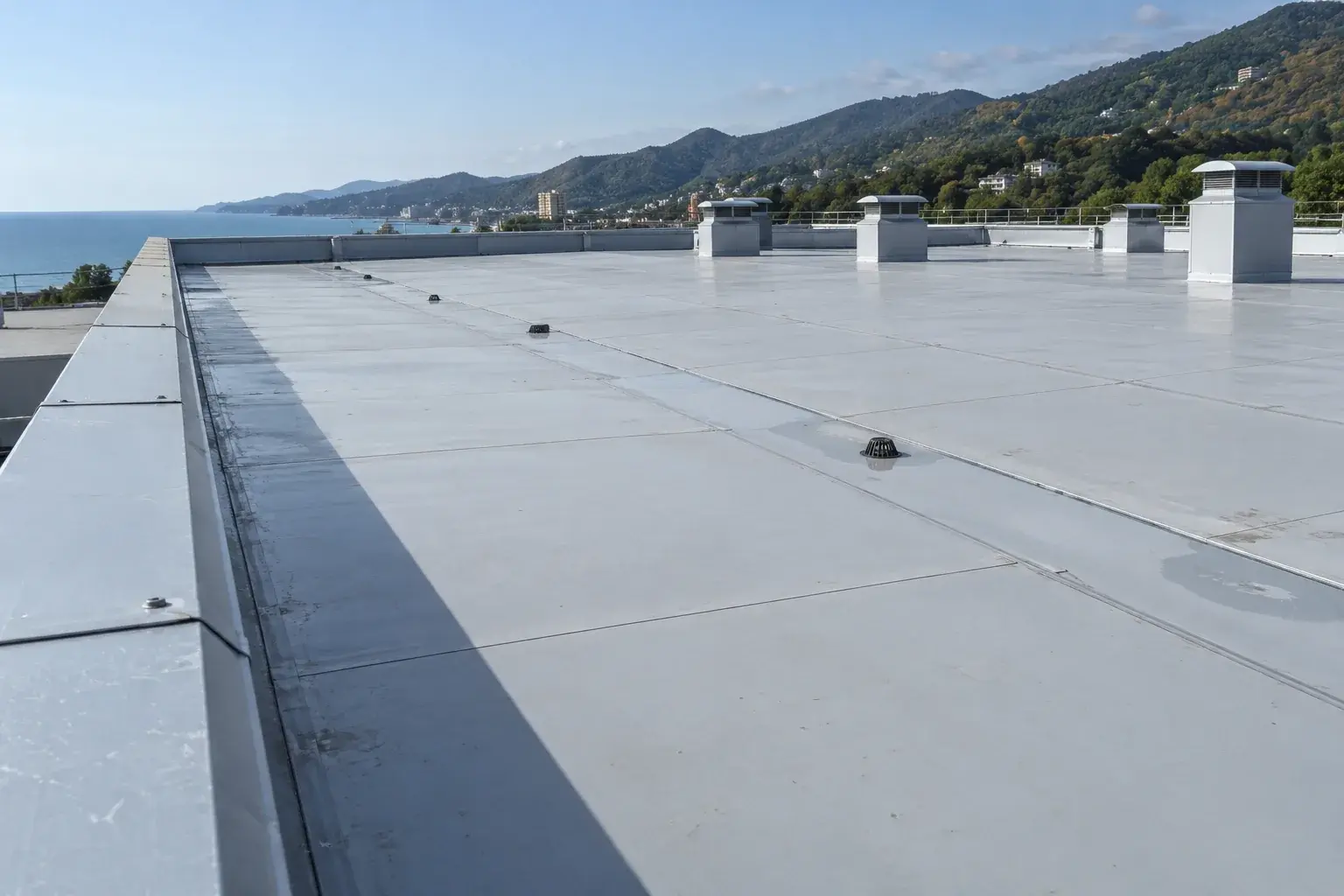

Мембранная кровля складского комплекса в Лоо
Мембранная кровля складского комплекса в Лоо

Протяженная кровля склада должна согласованно отводить воду и сохранять герметичность вокруг всех выходов инженерных систем. На новом типовом комплексе в Лоо рассматриваем механически закрепляемую полимерную мембрану как часть полной кровельной конструкции. Работу ведем от проверки основания и уклонов до сварки, приемки и передачи маршрутов обслуживания.
Начинаем с раскладки водосборных зон
По проекту и замерам определяем расположение воронок, понижений, парапетов и проходок. Нивелиром проверяем отметки основания и сопоставляем их с направлением стока. Отдельно согласуем участки возле оборудования и выходов на кровлю. Места возможной задержки воды должны быть понятны до устройства верхнего слоя.
Уточняем несущую конструкцию, состав изоляционных слоев и условия внутренних помещений склада. В проекте связываем пароизоляцию, утепление, основание и водоизоляционный ковер. От типа основания зависят крепления; их количество и расположение принимаем по расчету, включая ветровые зоны кровли.
Выбираем единую систему материалов
Перед заказом сверяем полимер, армирование и назначение мембраны, совместимость подстилающего слоя и комплектующие для примыканий. ПВХ и материалы на основе гибких полиолефинов имеют собственные инструкции и состав системы. Для примера механически закрепляемой FPO-мембраны читаем техлист Sarnafil AT-18: изготовитель описывает свободную укладку без натяжения, механическое закрепление и сварку горячим воздухом.
Региональную версию документа и параметры поставляемого исполнения сверяем отдельно. Зарубежные классы испытаний не выдаем за российское заключение на любую конструкцию. Для проектирования кровли учитываем применимую область СП 17.13330.2017 и действующие изменения. Материалы приемки изоляционных работ согласуем с проектом и СП 71.13330.2017.
Проверяем готовность основания и скрытых слоев
До раскатки мембраны осматриваем поверхность, убираем острые выступы и загрязнения. Контролируем завершенность пароизоляционных сопряжений, креплений теплоизоляции и элементов водоотвода. Участки, которые окажутся закрыты, предъявляем к приемке в предусмотренной последовательности. Случайные временные подкладки не включаем в постоянную конструкцию.
Полотна раскладываем по принятой схеме с согласованным направлением и сопряжениями. Примыкания к парапетам и проходкам выполняем комплектующими выбранной системы. У основания вертикальных участков проверяем предусмотренное закрепление. Дополнительную работу возле воронок и инженерных выходов ведем вместе с общей раскладкой полотен.
Настраиваем сварку по условиям площадки
Используем автоматическое сварочное оборудование на протяженных участках, ручной аппарат горячего воздуха и прижимные ролики для предусмотренных узлов. Перед работой проверяем состояние насадки, питание и чистоту поверхностей. Параметры сварки согласуем с мембраной, аппаратом и фактическими условиями; контрольная проба помогает оценить выбранную настройку.
В техлисте Sarnafil отдельно перечислены температура, скорость, поток воздуха и прижим как параметры, которые проверяют на площадке. Готовое соединение контролируем предусмотренным способом после необходимой подготовки к проверке. Для доступного механического контроля используем подходящий инструмент с округленной кромкой; найденный непровар отмечаем, исправляем и проверяем повторно. Проектная проверка стыка дополняет контроль всей водосборной зоны.
Передаем кровлю с картой обслуживания
При приемке осматриваем швы, примыкания, воронки и окончания покрытия. Убираем обрезки и посторонние предметы, сверяем состояние участков возле смежного оборудования. Предусмотренные проектом испытания организуем с учетом несущей конструкции и безопасного водоотвода.
Передаем исполнительную схему, документы на материалы, сведения о скрытых работах и результаты проверок. Для эксплуатации обозначаем пути прохода, места регулярного осмотра и порядок допуска сторонних монтажников. Целостность кровельного ковра сохраняется при согласованном обслуживании всего складского здания.
Частые вопросы
Подходит ли любой крепеж для мембраны?
Его выбирают вместе с основанием, утеплением и расчетом системы. Универсальный шаг для всех участков крыши не назначаем.
Как проверяют примыкания?
Осматривают конструкцию и сварные соединения по принятой программе. После исправления дефекта участок предъявляют повторно.
Можно поставить новое оборудование после сдачи?
Его опоры и проходки необходимо заранее согласовать с кровельной конструкцией и порядком восстановления покрытия.
