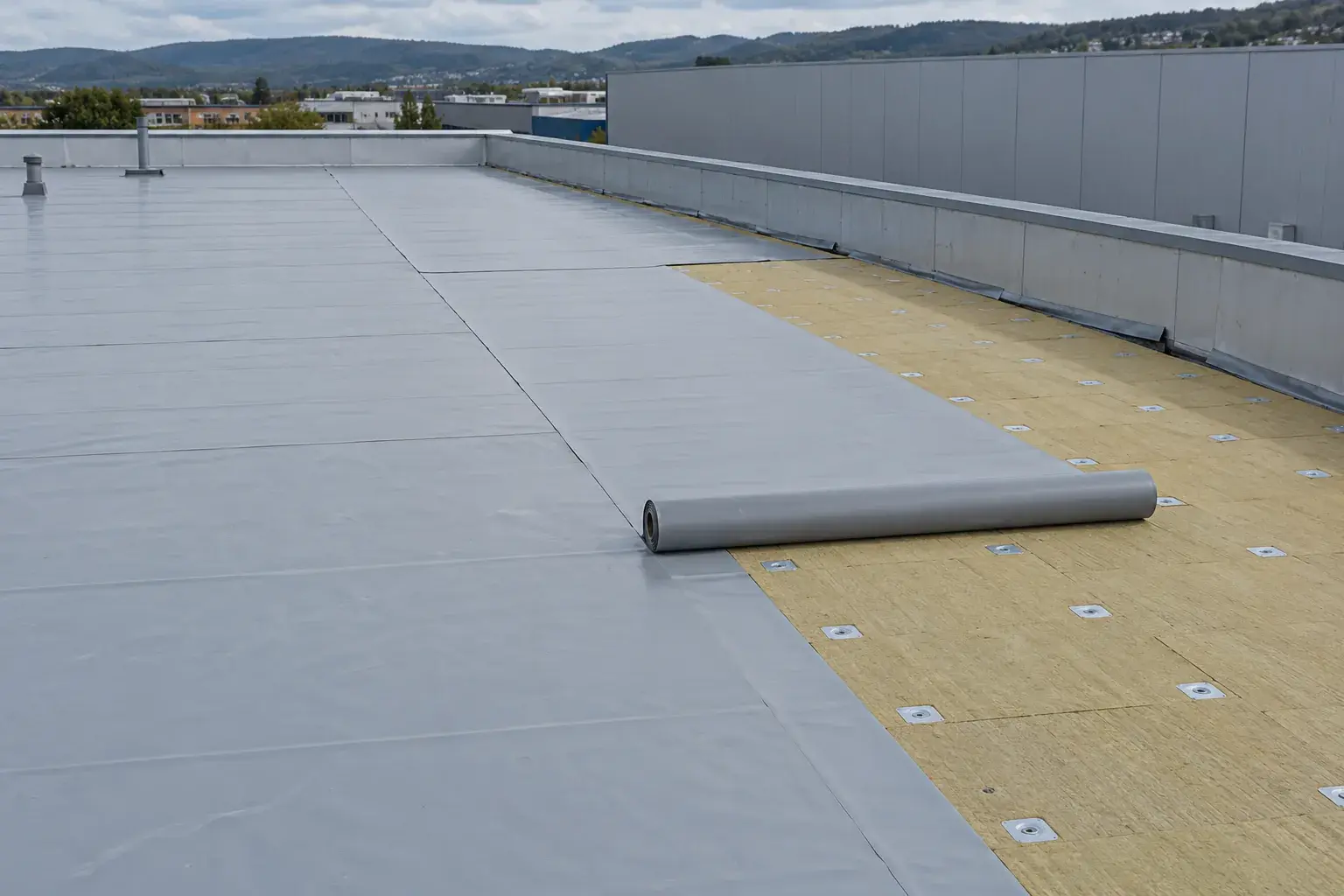

Кровля промышленного корпуса с индукционным креплением мембраны в Лоо
Кровля промышленного корпуса с индукционным креплением мембраны в Лоо

При индукционном креплении точка соединения скрыта под мембраной. Ее нельзя оценить одним взглядом сверху. На новом промышленном корпусе в Лоо поэтому рассматриваем весь кровельный пирог: несущее основание, пароизоляцию, утепление, крепежную схему, водоизоляционный ковер и водосток. Способ фиксации выбираем вместе с системой контроля, которая позволяет проверить скрытое соединение до сдачи покрытия.
Сначала определяем путь ветровой нагрузки
На крыше проверяем основание, высоты парапетов, расположение проемов и водоприемных воронок. Нивелиром уточняем отметки, влагомером обследуем доступные слои, для существующего основания предусматриваем испытание крепежа на вырыв. Прочность отдельной пластины бесполезна, если нагрузка передается в слабый настил или неподходящий крепеж.
Проектировщик рассчитывает ветровые зоны по СП 20.13330.2016 и назначает схему фиксации с учетом краев и углов. Состав кровли и узлы рассматриваем по СП 17.13330.2017. Не переносим одинаковый шаг пластин с соседнего здания: высота корпуса, форма крыши и основание меняют расчетную задачу. Утеплитель также проверяем на совместимость с выбранным способом крепления.
Под мембраной работает согласованная пара материалов
Индукционный инструмент SFS isoweld-B соединяет совместимую мембрану со специальным покрытием штатной металлической пластины. Саму пластину заранее закрепляют к основанию через предусмотренные слои. Инструмент находит ее под полотном и выполняет локальное соединение. Это не сварка соседних полотен между собой и не способ удержать кровлю разрежением воздуха.
До закупки сверяем допуск мембраны, тип пластин, крепеж, разделительные слои и условия работы инструмента. Похожая по цвету пластина может иметь другое покрытие и не образовать нужного соединения. Несовместимую поставку заменяем до укладки. Параллельно продумываем последовательность монтажа, чтобы скрытые точки оставались прослеживаемыми по исполнительной схеме.
Калибровка относится к фактической укладке
Руководство SFS предусматривает калибровку на материалах, которые применяются на площадке. Используем штатный шаблон и выполняем пробное соединение. После охлаждения образец проверяем способом изготовителя. Настройка, сохранившаяся от другого полотна, не является доказательством качества новой партии; после включения и изменения параметров выполняем предусмотренную повторную калибровку.
При рабочем проходе контролируем положение индуктора и завершение цикла, затем ставим магнитный прижим с теплоотводом. Если инструмент сообщает о потере пластины или проба показывает слабое сцепление, не продолжаем ряд по прежним параметрам. Проверяем позиционирование, чистоту, состав материалов и настройку, исправляем причину и повторяем контрольную пробу.
Герметичность проверяем отдельным проходом
Нахлесты мембраны свариваем подходящим оборудованием по ее собственной технологии. Примыкания, воронки и проходки оформляем как самостоятельные узлы, а не пытаемся заменить их индукционной точкой. После остывания контролируем швы, проверяем водоотвод и отсутствие повреждений. Особенно внимательно осматриваем места временного складирования и движения оборудования.
Перед сдачей сопоставляем фактическую раскладку с проектом, фиксируем результаты проб и устраняем замечания. Передаем схему креплений, сведения о примененных материалах и порядок осмотра крыши. Для заказчика результатом становится целая кровельная система с проверяемой фиксацией и герметичными стыками. Индукционный аппарат решает свою задачу только внутри этой последовательности.
Частые вопросы
Индукция заменяет сварку нахлестов?
Нет, фиксация к пластине и герметизация стыка полотен выполняют разные функции.
Можно использовать любые металлические шайбы?
Требуются предусмотренные системой пластины с совместимым покрытием.
Успешный сигнал аппарата достаточен для приемки крыши?
Он относится к циклу соединения; основание, швы, примыкания и водосток проверяют отдельно.
