Электроснабжение пожарного депо в Веселом

Электроснабжение пожарного депо в Веселом

Электроснабжение пожарного депо в Веселом

Потерю внешнего питания проверяем вместе с возвратом. Для типового пожарного депо в Веселом мы собираем сеть с согласованным резервом.

Выясняем, что должно сохранять питание

На площадке сверяем вводные устройства и помещения со списком нагрузок: связь, освещение, приводы ворот, инженерное оборудование и бытовые потребители. Определяем, какие цепи подключаются к резерву и каким нужен отдельный источник бесперебойного питания. Категории надежности и допустимые перерывы закрепляет проект, а не общее название учреждения.

Проверяем трассы от точки присоединения до щитовой, условия прокладки и доступ для обслуживания. Мощность резервного источника оцениваем с учетом принятых сочетаний нагрузок и пусковых процессов. Сумма номиналов автоматов не является расчетом потребления здания.

Разделяем переключение и непрерывность

Автоматический ввод резерва переводит нагрузку между источниками, но сам по себе не гарантирует питание без перерыва. Для связи и другого чувствительного оборудования отдельно согласовываем необходимость бесперебойного питания. Это позволяет не выдавать наличие генератора за решение всех режимов.

В документации SOCOMEC ATyS g проверяем разделение силовых соединений, контроля напряжения и команды пуска генератора, а также режимы испытания с нагрузкой и без нее. Конкретное исполнение выбираем по проекту. Переключающий аппарат нельзя автоматически считать защитой отходящих кабельных линий.

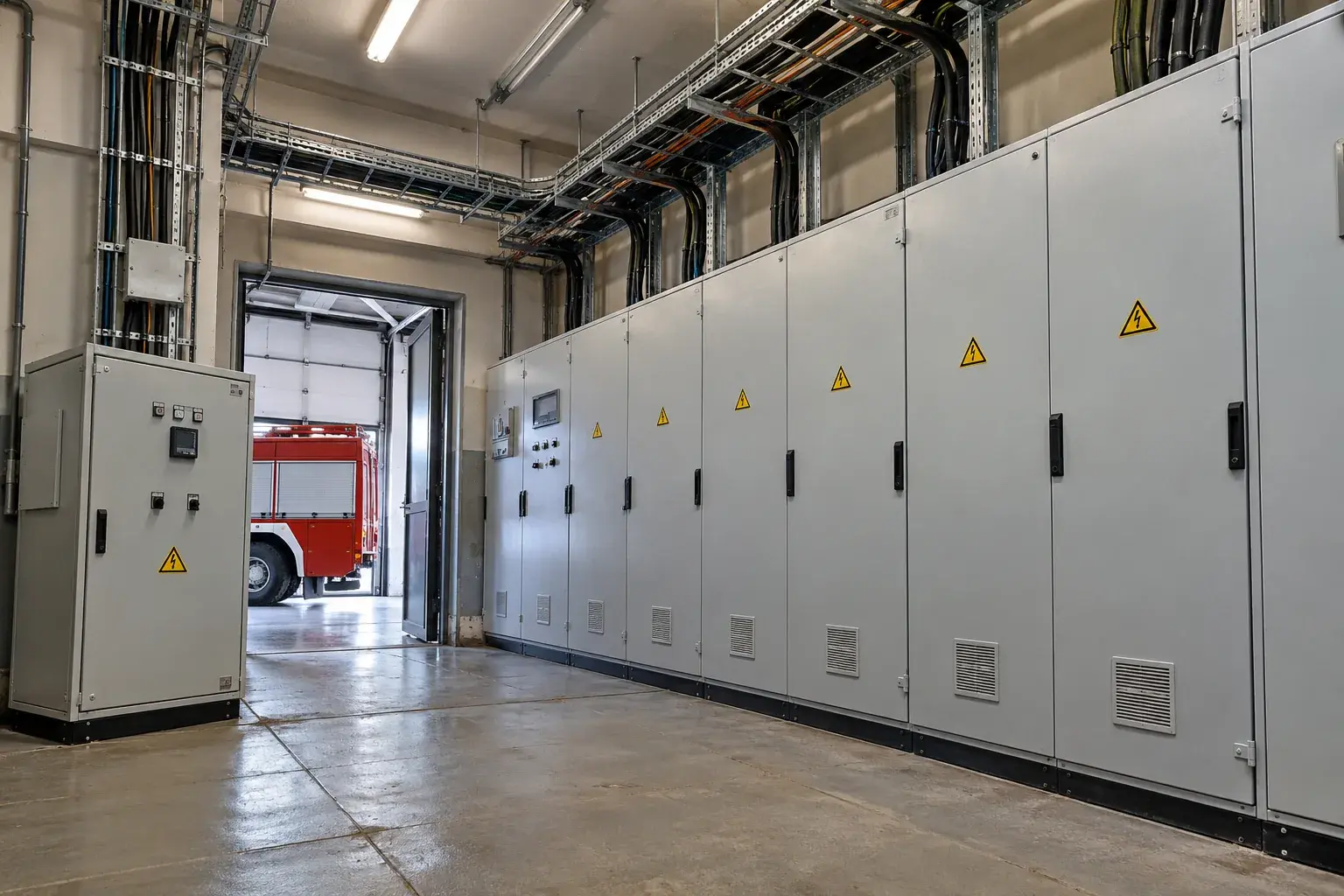

Монтируем читаемую распределительную сеть

Размещаем шкафы с предусмотренными проходами. Кабели маркируем на обоих концах, назначение аппаратов связываем с исполнительной схемой. Для соединений используем инструмент и момент затяжки, заданные изготовителем конкретной клеммы; переносить значение с другого аппарата нельзя.

Проверяем защитные проводники и разделение цепей управления. Режим нейтрали, число переключаемых полюсов и взаимные блокировки решаем в проекте для выбранных источников. Не собираем параллельное соединение сети и генератора там, где оно не предусмотрено.

Измеряем до функциональных испытаний

После монтажа осматриваем установку, проверяем непрерывность защитных цепей, сопротивление изоляции и предусмотренные условия защитного отключения. Используем измеритель параметров электроустановок и согласованную методику, учитывая подключенную электронику. Мегаомметр не подключаем к чувствительному устройству без проверки ограничений его паспорта.

ГОСТ Р 50571.16-2019 относится к приемо-сдаточным и периодическим испытаниям электроустановок. Для проектирования обычного городского депо также учитываем СП 380.1325800.2018 с применимым изменением. Из названия этих документов не выводим произвольные численные уставки.

Отрабатываем переход и возврат

По согласованной программе проверяем исчезновение основного питания, готовность резерва, перевод нагрузки и возврат. Регистратором фиксируем последовательность, напряжение и время событий. Отдельно отмечаем, какие потребители фактически работали при испытании: проверка без нагрузки не подтверждает весь рабочий сценарий.

При замечании о неверном переключении сначала сверяем измерительные цепи, уставки и команды, затем устраняем причину и повторяем соответствующий этап. Для депо в Веселом передаем протоколы, схемы и инструкцию оперативного переключения. Ответственный персонал должен понимать состояние источников и порядок безопасного обслуживания.

Частые вопросы

Можно испытать резерв только кнопкой на шкафу?

Результат зависит от функции кнопки; рабочие сценарии задает программа испытаний.

Генератор обязан питать все здание?

Состав резервируемых нагрузок определяют расчет и проектные требования.

Что менять после подключения нового оборудования?

Проверяем нагрузку, защиту и работу резерва, обновляем схемы и связанные протоколы.
