Электроснабжение электробусного парка с управлением зарядкой в Сочи
Электроснабжение электробусного парка с управлением зарядкой в Сочи

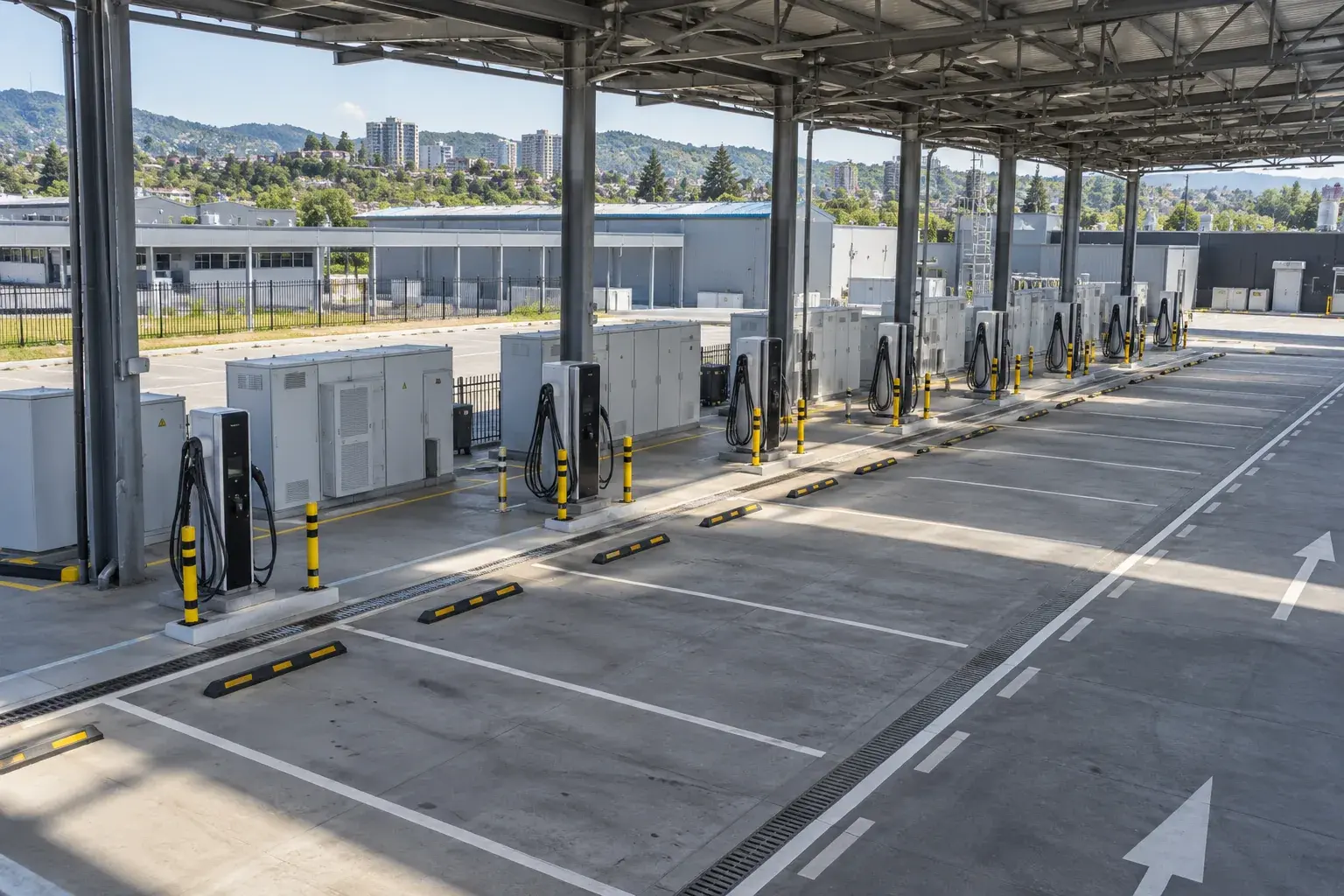

Ночью к зарядным постам возвращается сразу несколько машин, но суммарная установленная мощность оборудования еще не равна доступной мощности депо. Для нового электробусного парка в Сочи мы начинаем с графика движения и энергоснабжения всей территории. Нужно обеспечить готовность транспорта к выпуску, согласовать нагрузку ввода и сохранить обслуживаемость силовых линий, зарядных устройств и системы управления.
Расписание становится исходным электрическим заданием
Разбираем время возвращения, продолжительность стоянки, требуемый запас энергии и очередность выпуска. Сопоставляем эти данные с техническими условиями подключения, существующими нагрузками и возможностью расширения. Среднее потребление за сутки не показывает кратковременный максимум, поэтому рассматриваем одновременные подключения и неблагоприятные сочетания графика.
На территории проверяем положение распределительных устройств, длины трасс, водоотвод и защиту оборудования от наезда. Дальномером уточняем рабочие зоны; подземные коммуникации сверяем по документации и доступным методам обследования. Зарядный кабель должен доставать до предусмотренного разъема без пересечения проходов и опасного натяжения. Размещение согласуем с реальной траекторией въезда и обслуживания электробусов.
Силовая часть и управление имеют общую границу
По первичной инструкции Siemens SICHARGE UC разбираем состав зарядной системы: силовое преобразование, коммутацию, связь и интерфейс подключения постоянного тока. В документации рассматриваются блокировка соединения и температурный контроль кабеля. Для конкретного депо выбираем совместимые исполнения и проверяем их по соответствующим руководствам, а не объединяем параметры разных моделей в одну обещанную характеристику.
Проект связывает ввод, распределение, защиту, кабельные линии, силовые шкафы и посты. Управление зарядкой распределяет доступный ресурс по согласованному расписанию и ограничениям. Потеря связи также должна иметь определенное поведение: нельзя предполагать, что все посты автоматически сохранят нужный предел. Для эксплуатации задаем права доступа, регистрацию событий и понятные сообщения о недоступности поста.
Проверяем мощность под реальной последовательностью подключений
После монтажа контролируем соединения динамометрическим инструментом по требованиям изготовителя. Измеряем защитные связи, параметры питающей установки и сопротивление изоляции с учетом отключения несовместимой электроники. Анализатором сети регистрируем нагрузку на вводе; токовыми клещами проверяем отдельные цепи там, где измерение допустимо и безопасно. Наблюдения сопоставляем с показаниями зарядных устройств.
Наладку проводим с совместимым транспортом либо предусмотренным испытательным оборудованием. Проверяем разрешение зарядки, нормальное завершение, аварийный останов и сценарии нарушения связи. Если одновременное подключение превышает согласованный предел, сначала проверяем измерение, обмен данными и настройки распределения. Увеличение номинала защиты не исправляет ошибку управления и требует отдельного проектного обоснования.
Передаем инфраструктуру с проверенными ограничениями
ГОСТ Р 50571.7.722-2017 учитываем для цепей питания электромобилей в его области применения; индуктивную зарядку этот стандарт не рассматривает. Производство электромонтажных и наладочных работ увязываем со СП 76.13330.2016. Заводские данные выбранного зарядного устройства дополняют проект. Возможность отдачи энергии в сеть не приписываем системе без специально подтвержденного решения.
Финальная проверка охватывает весь парк: питающие линии, защиту, идентификацию постов, ограничения мощности и восстановление после предусмотренных отказов. В комплект передачи включаем схемы, протоколы, перечень настроек и регламент обслуживания кабелей и разъемов. Диспетчер получает проверяемую связь между расписанием выпуска и доступной зарядной инфраструктурой.
Частые вопросы
Все посты должны постоянно работать на полной мощности?
Режим определяется энергетическим расчетом и графиком парка. Управление может распределять согласованную мощность между подключенными машинами.
Можно проверить систему без электробуса?
Часть измерений выполняется отдельно. Для проверки взаимодействия нужен совместимый транспорт либо предусмотренное изготовителем испытательное средство.
Что делать, если пост потерял связь?
Реакцию задают проект и настройки. Ее проверяют при наладке, включая влияние на общий предел мощности и сообщение диспетчеру.
